BEST装置首个关键部件杜瓦底座成功落位装配

作者:2025/10/03 09:11浏览次数:10

近日,紧凑型聚变能实验装置BEST项目建设取得关键突破BEST装置主机关键部件杜瓦底座研制成功并顺利完成交付,成功精准落位安装BEST装置主机大厅。作为首个进驻主机大厅的关键部件,杜瓦底座的落位安装标志着BEST项目主体工程建设步入新阶段部件研制和工程安装开启“加速度”

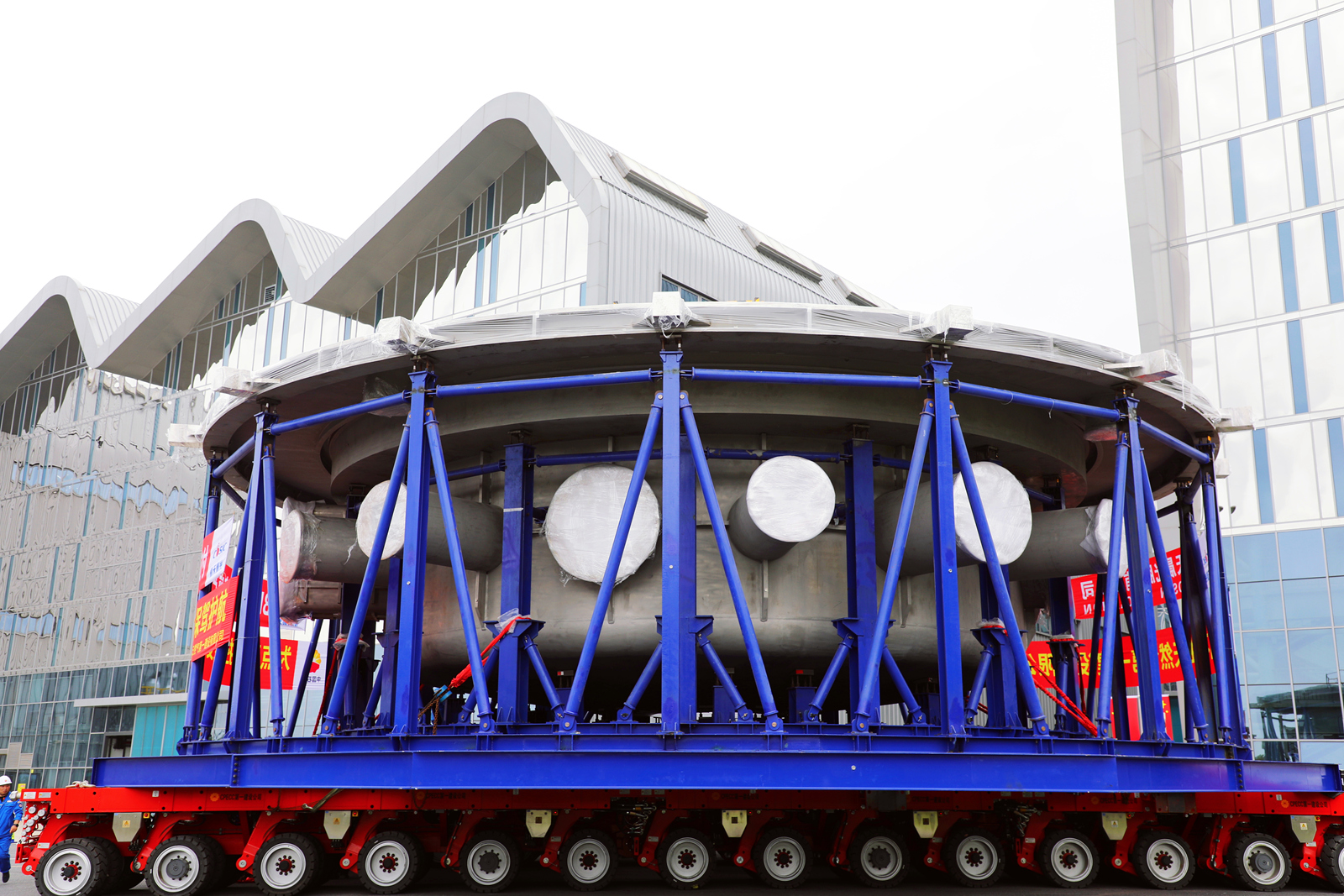

杜瓦底座是BEST装置主机首个真空大部件设计工况复杂接口数百余个。结构尺寸大,直径约18米,高度约5米,总重量400BEST主机系统中最重的部件,也是国内聚变领域最大的真空部件。该部件承载着BEST装置近七千吨重量支撑和绝热功能,其安装精度直接关系到整个工程的稳定性和安全性。中国科学院合肥物质院等离子体所项目团队精诚合作,相继攻克了高精度成型和焊接毫米级形变控制高真空密封等关键技术成功研制出杜瓦底座部件。

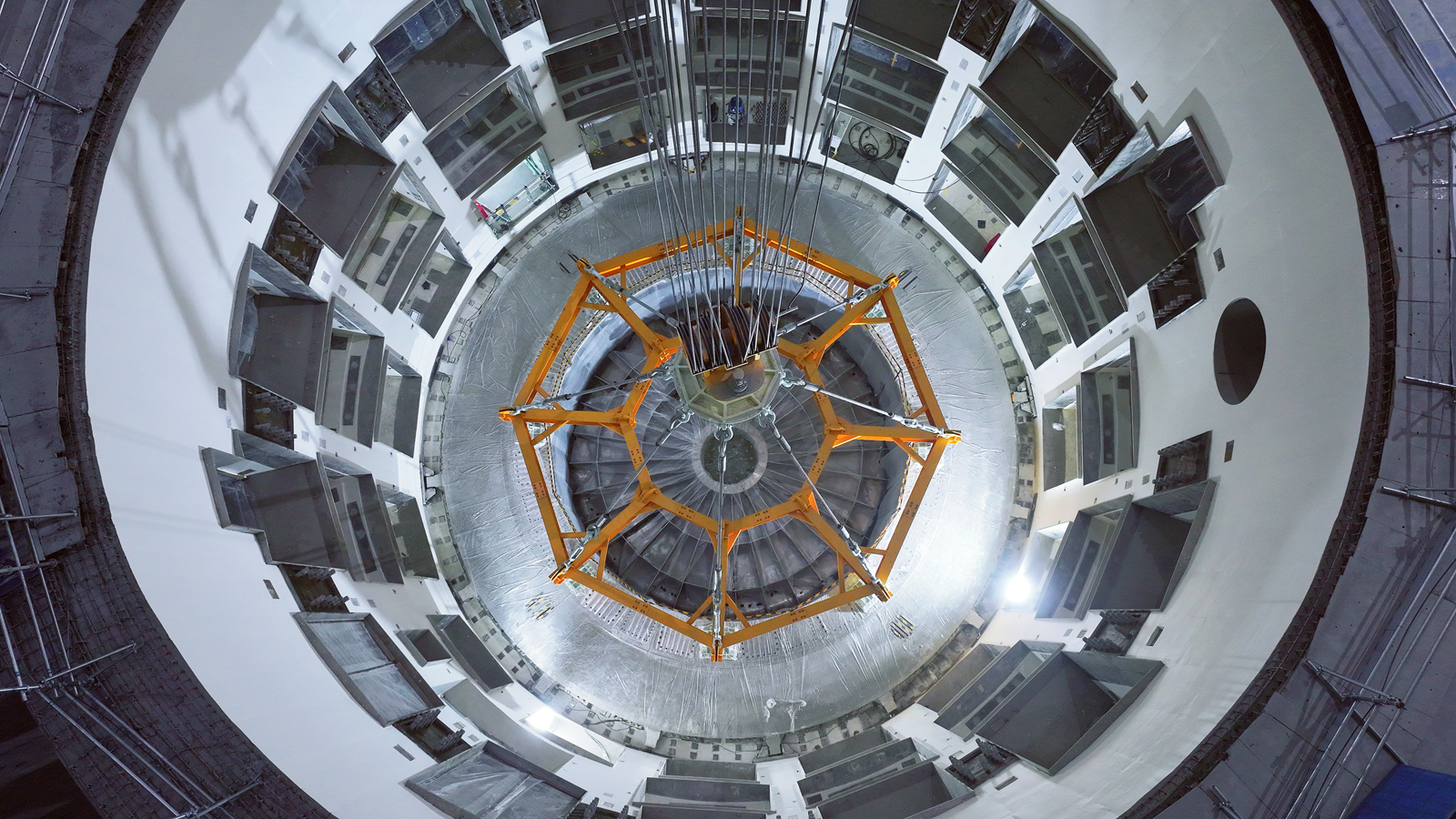

杜瓦底座的吊装精度高表面水平高差需控制在15毫米以内,落位位置偏差不得超过正负2毫米作业空间极度狭小,底座外边缘与主机坑屏蔽墙的最小间隙不足100毫米面对这些挑战,项目团队连续奋战、攻坚克难全力保障工程进度。团队自主研发了专用吊具系统,通过均衡梁、吊梁、提升适配器及花篮螺丝等组件的协同作用,精细调节吊装水平度。同时,采用多站激光跟踪仪实时监测基准点,动态调整吊装姿态,最终实现杜瓦底座的毫米级精准落位安装

杜瓦底座的制造交付和落位装配,BEST装置后续核心部件的安装和调试奠定了坚实基础。接下来,BEST团队发扬全超导托卡马克大科学团队精神,全力以赴推进装置部件安装工作,确保BEST装置建设目标按期高质量完成。

杜瓦底座成功落位装配


        转载自:https://www.hf.cas.cn/zhxw/jrtt/202510/t20251001_7984000.html
